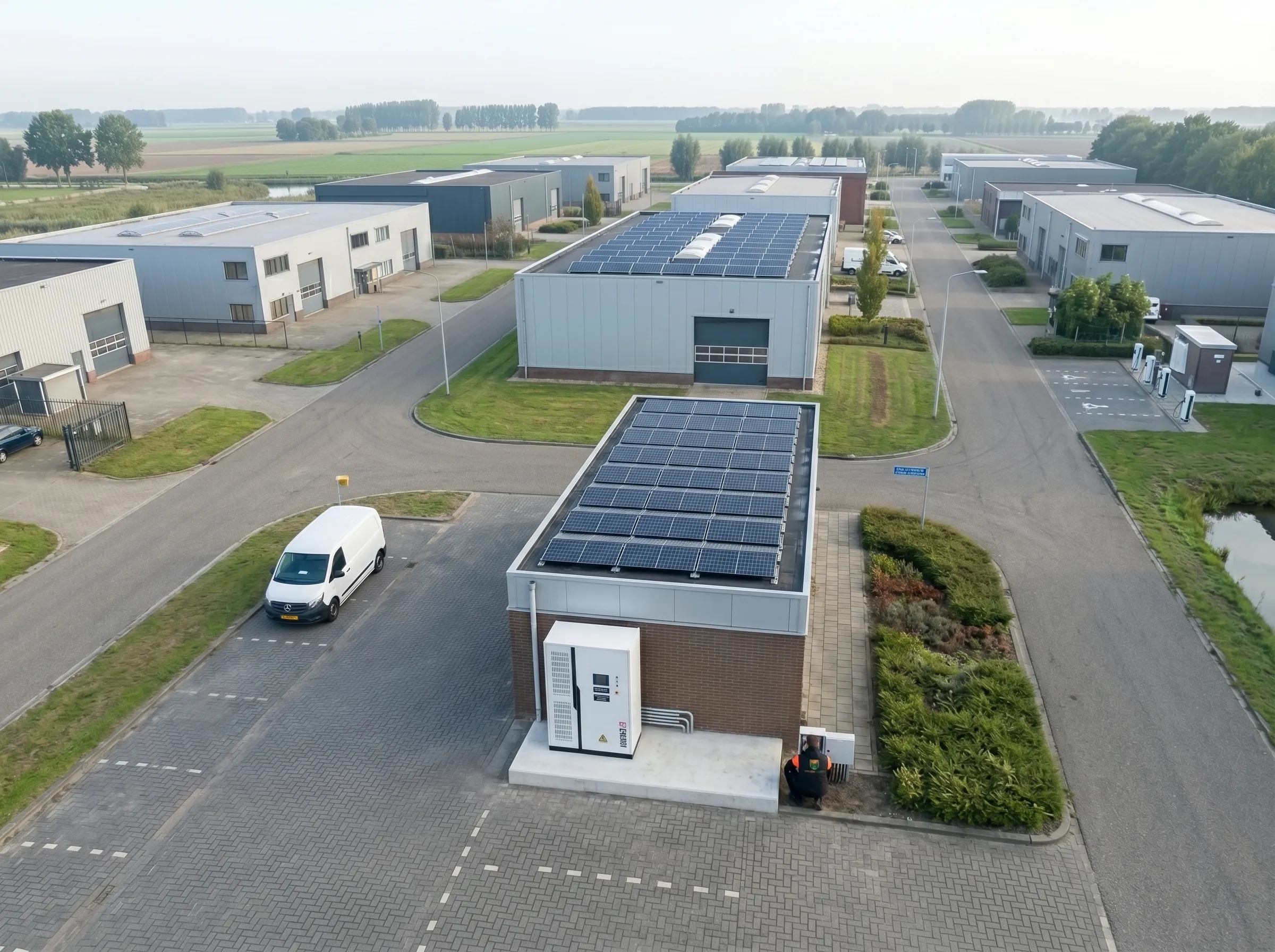

Een bedrijfslocatie in Helmond op bedrijventerrein BZOB waar batterijopslag en energiesturing samenkomen om binnen een beperkte netaansluiting toch ruimte te creëren voor groei en elektrificatie.

Waar netcongestie in gesprekken vaak klinkt als iets abstracts op regionaal niveau, wordt het op locatie heel concreet. In de regio Helmond heeft Enexis structurele congestie gemeld rond Helmond Zuid voor afname, en in regionale beleidsstukken wordt beschreven dat voor Helmond Zuid vanaf 2027 weer ruimte ontstaat, terwijl voor Helmond Oost extra ruimte pas vanaf 2030 wordt genoemd. Voor ondernemers betekent dat heel praktisch: een zwaardere aansluiting of extra transportcapaciteit is niet altijd direct beschikbaar, ook als de technische wens en businesscase er wel zijn.

Op deze locatie zat de spanning precies daar. De aansluiting functioneerde in de basis goed, maar het gecontracteerd transportvermogen (in de praktijk het ATO-vermogen waarbinnen de locatie veilig en contractueel moet blijven opereren) werd op piekmomenten te krap. Niet het jaarverbruik was het probleem, maar de combinatie van gelijktijdige vermogensvraag, korte piekbelasting en groeiwensen op dezelfde aansluiting. Juist dat is de realiteit van veel locaties op bedrijventerreinen: de installatie lijkt op papier werkbaar, totdat meerdere assets tegelijk om vermogen vragen.

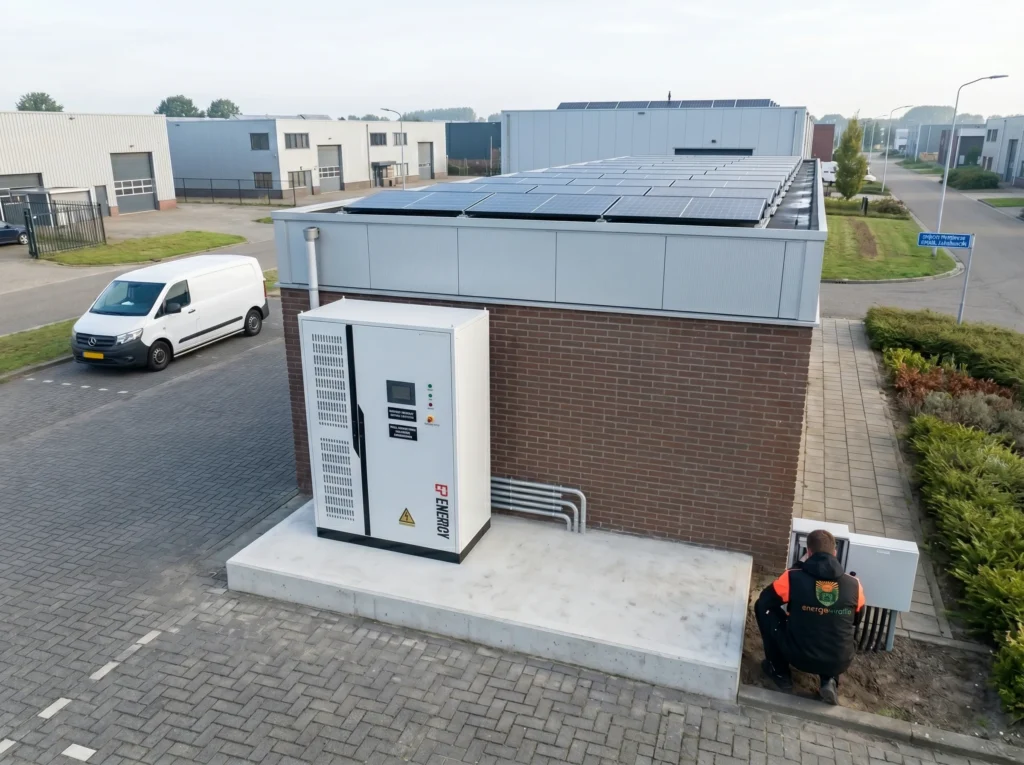

Op deze locatie hebben we een systeem gerealiseerd met een EP Energy EPES233 batterij van 105 kW / 233 kWh, gekoppeld aan een EMS en geïntegreerd op de hoofdverdeler. Het EMS vormt daarbij de regielaag die het gecontracteerd vermogen bewaakt en actief stuurt op setpoints, prioriteiten en piekbeperking.

Van contractwaarde naar werkbare capaciteit

Wat deze locatie goed laat zien, is het verschil tussen aansluitcapaciteit, contractwaarde en operationeel bruikbaar vermogen. Enexis beschrijft contractwaarde voor grootzakelijke elektriciteitsaansluitingen als het gecontracteerd transportvermogen dat je als afnemer maximaal verwacht nodig te hebben. In de praktijk betekent dat dat je bedrijfsvoering niet alleen op componentniveau, maar juist op totaalvermogensniveau moet kloppen. Zodra pieken structureel boven die waarde komen, begint de aansluiting te knellen — ook als de installatie verder technisch gezond is.

In dit project is de batterij niet neergezet als losse opslagbox, maar als actief vermogensinstrument. Het EMS bewaakt continu de belasting op de hoofdaansluiting. Zodra de locatie richting de afgesproken grens beweegt, levert de batterij direct vermogen bij. Daardoor worden korte vermogenspieken afgevlakt voordat ze de contractgrens raken. Op rustigere momenten wordt de batterij opnieuw geladen, zodat dezelfde capaciteit later op de dag opnieuw beschikbaar is. Op die manier ontstaat geen extra transportcapaciteit uit het net, maar wél meer werkbare capaciteit achter de meter.

Dat is precies waarom dit soort projecten technisch interessant zijn. De winst zit niet alleen in kWh-opslag, maar vooral in het vermogen dat de batterij tijdelijk kan leveren op het juiste moment. Bij een batterij van 105 kW / 233 kWh betekent dat dat je een stevige piek enkele uren of meerdere kortere pieken gedurende de dag kunt opvangen, afhankelijk van het werkelijke profiel van de locatie. Het EMS bepaalt daarbij niet alleen wanneer de batterij ontlaadt, maar ook welke verbruikers prioriteit krijgen als meerdere assets tegelijk om vermogen vragen.

Slim bouwen op locatie i.p.v. wachten op Enexis

Voor de klant betekent dit dat netcongestie niet langer alleen een blokkade is, maar een ontwerprandvoorwaarde waar je actief omheen kunt bouwen. Groei wordt dan niet uitsluitend afhankelijk van de wachtrij bij de netbeheerder, maar ook van hoe slim je je eigen vermogensstructuur organiseert. Juist in gebieden waar de transportcapaciteit onder druk staat, wordt dat verschil strategisch belangrijk.

Deze locatie laat daarom goed zien waar Energieburcht het verschil maakt. Niet simpelweg constateren dat de netruimte beperkt is, maar de stap maken naar een systeem dat lokaal vermogen organiseert. Door batterijopslag, sturing en infrastructuur logisch te koppelen, wordt een aansluiting die eerder tegen haar grens aanliep opnieuw bruikbaar voor de volgende stap.
